Hop til hovedindhold

Project Portfolio Management (PPM)

PPM-modulet tilbyder en komplet projekt­porteføljestyringsløsning til at spore initiativer, budgetter, risici, opgaver og tidslinjer. Det integrerer direkte med Initiative-korttypen for at berige hvert projekt med statusrapportering, omkostningssporing og Gantt-visualisering.

note

PPM-modulet kan slås til eller fra af en administrator i Indstillinger. Når det er slået fra, skjules PPM-navigation og -funktioner.

Portefølje-dashboard​

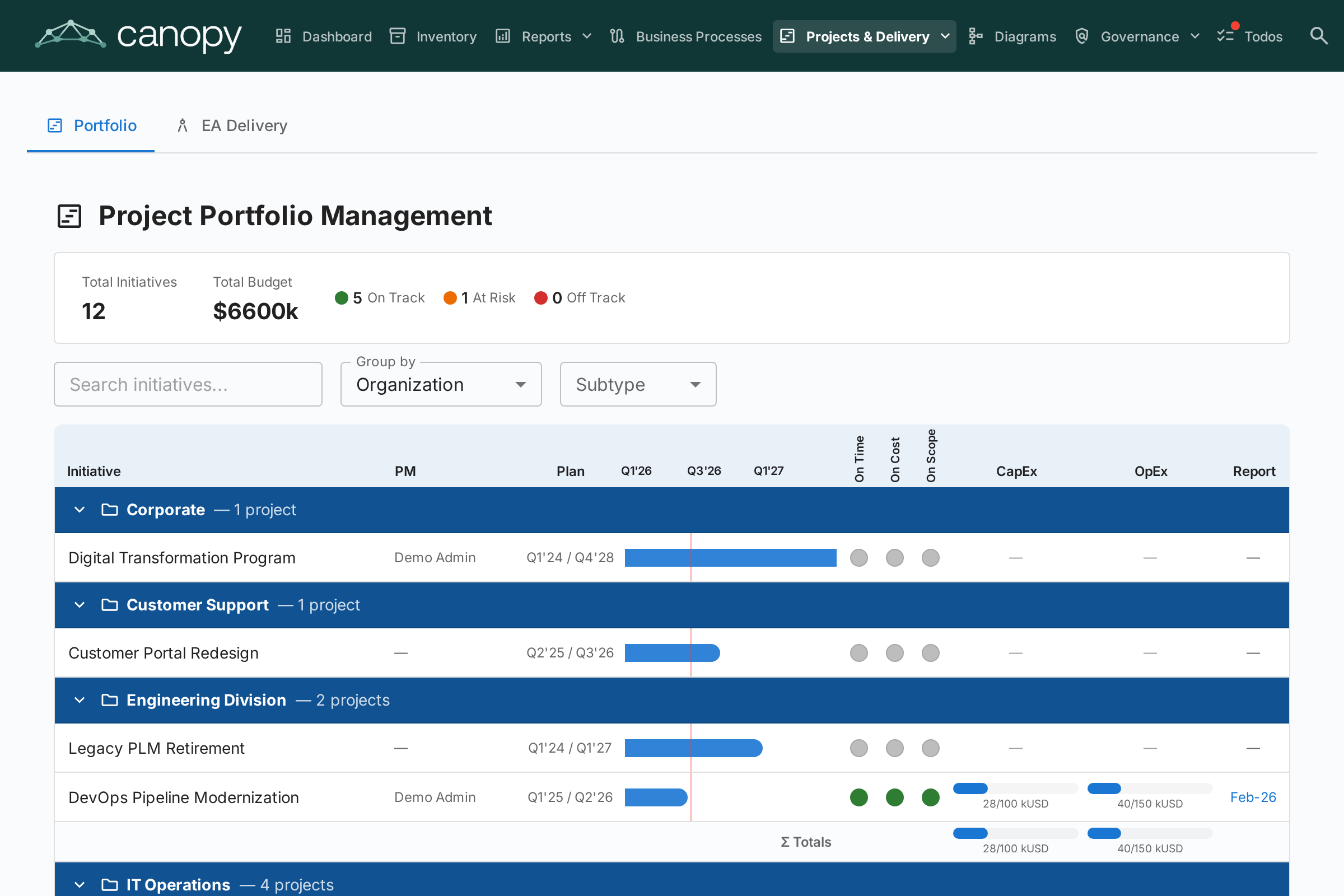

PPM Portefølje-dashboard

Portefølje-dashboardet er hovedindgangspunktet for PPM. Det tilbyder:

  • KPI-kort — Samlede initiativer, samlet budget, samlede faktiske omkostninger og oversigt over sundhedsstatus
  • Sundheds-cirkeldiagrammer — Fordeling af tidsplan-, omkostnings- og scope-sundhed (On Track / At Risk / Off Track)
  • Status-fordeling — Opdeling efter initiativ-undertype og status
  • Gantt-oversigt — Tidslinjebjælker, der viser hvert initiativs start- og slutdatoer, med RAG-sundhedsindikatorer

Gruppering og filtrering​

Brug værktøjslinjen til at:

  • Gruppere efter en hvilken som helst relateret korttype (f.eks. Organization, Platform) for at se initiativer grupperet efter forretningsenhed eller teknologiplatform
  • Filtrere efter undertype (Idea, Program, Project, Epic)
  • Søge efter initiativnavn

Disse filtre vedvarer i URL'en, så opdatering af siden bibeholder din nuværende visning.

Initiativ-detaljevisning​

Klik på et initiativ for at åbne dets detaljeside med syv faner:

Overview-fane​

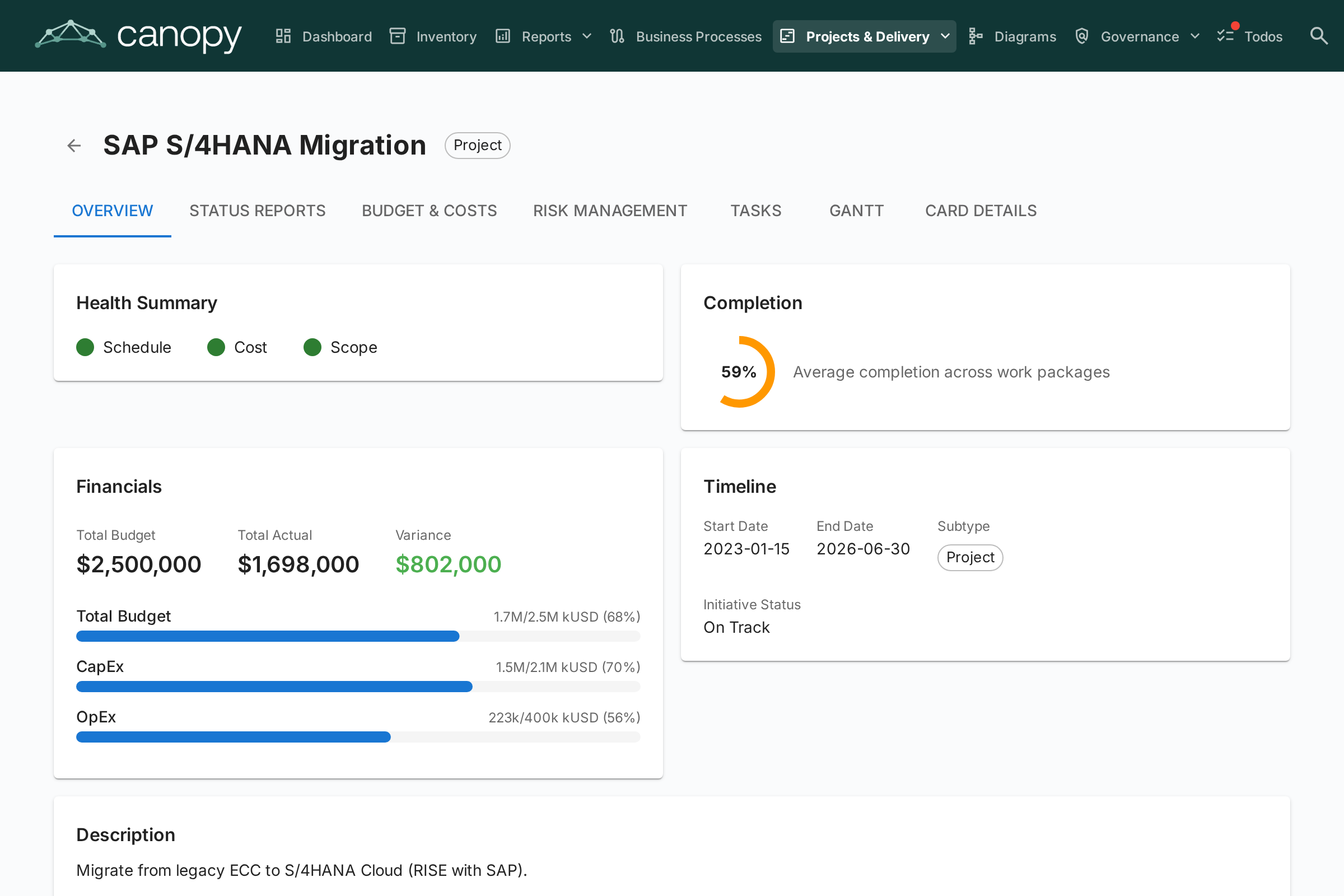

PPM Initiativ-overblik

Overblikket viser et resumé af initiativets sundhed og økonomi:

  • Sundhedsresumé — Tidsplan-, omkostnings- og scope-indikatorer fra den seneste statusrapport
  • Budget vs. faktisk — Kombineret KPI-kort, der viser samlet budget og faktisk forbrug med varians
  • Seneste aktivitet — Resumé af seneste statusrapport

Statusrapporter-fane​

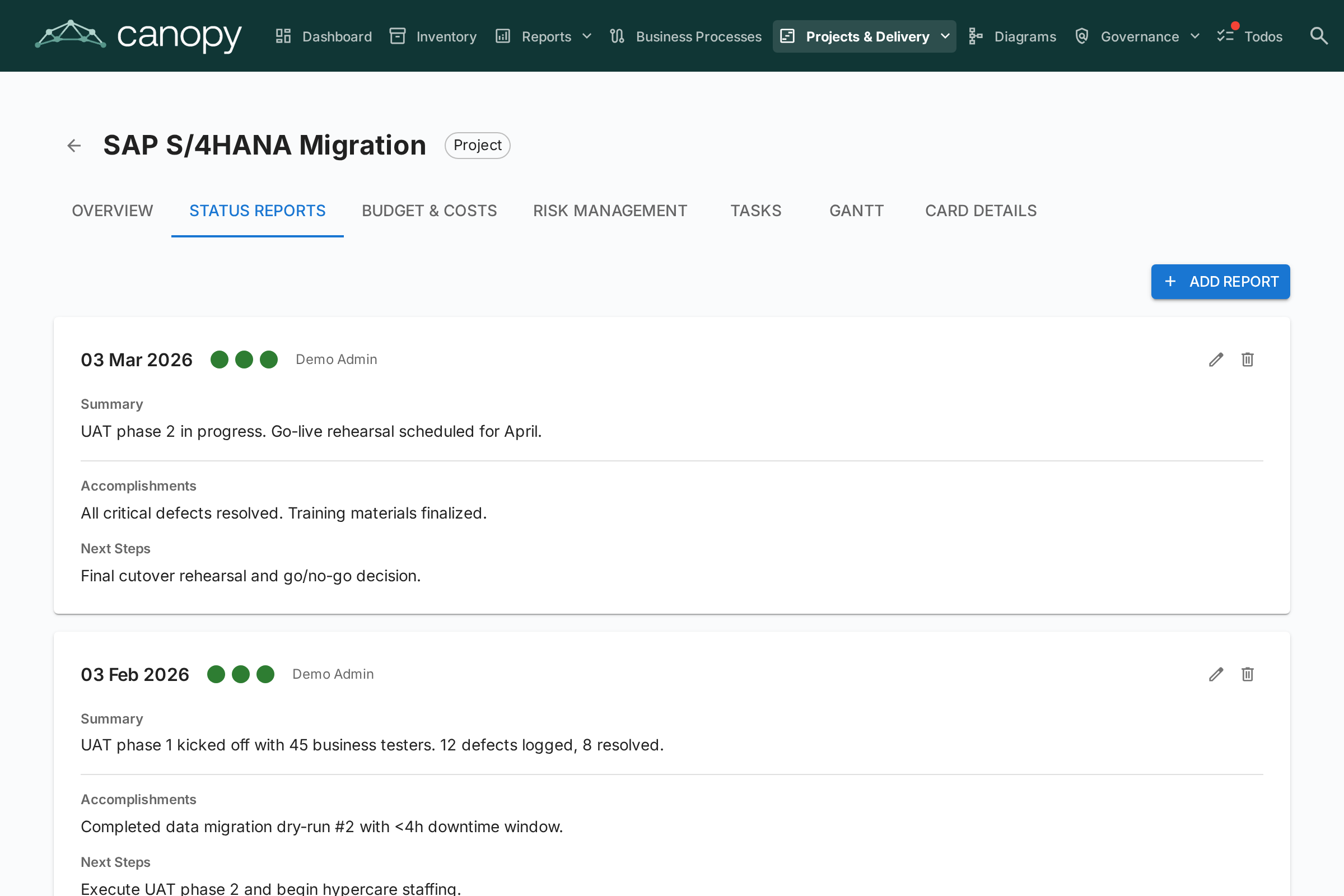

PPM Statusrapporter

Månedlige statusrapporter sporer projektsundhed over tid. Hver rapport indeholder:

FeltBeskrivelse
Rapport-datoDatoen for rapporteringsperioden
Tidsplan-sundhedOn Track, At Risk eller Off Track
Omkostnings-sundhedOn Track, At Risk eller Off Track
Scope-sundhedOn Track, At Risk eller Off Track
ResuméLedelsesresumé af aktuel status
ResultaterHvad der blev opnået i denne periode
Næste skridtPlanlagte aktiviteter for næste periode

Budget og omkostninger-fane​

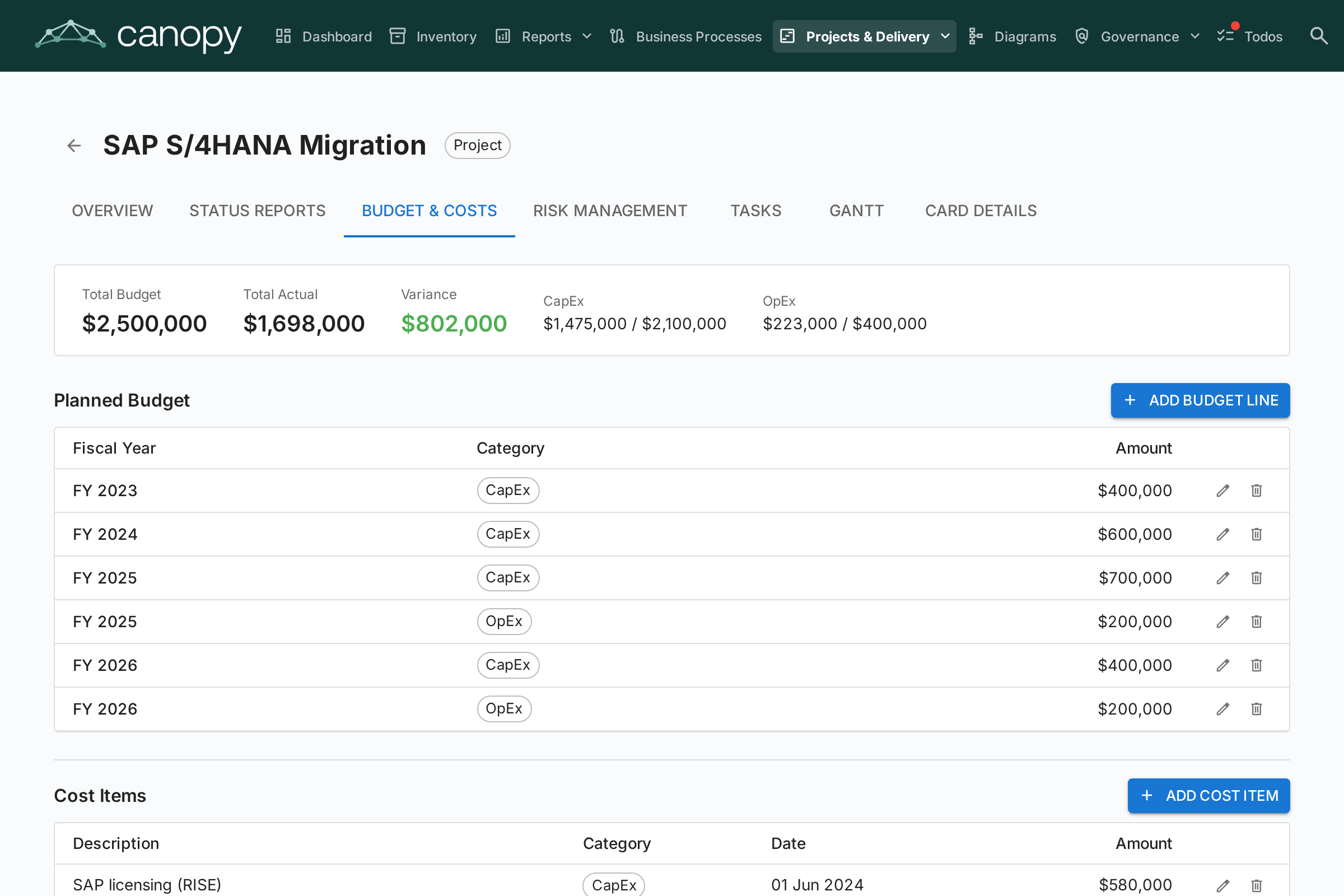

PPM Budget og omkostninger

Spor finansielle data med to typer af linjeposter:

  • Budgetlinjer — Planlagt budget pr. regnskabsår og kategori (CapEx / OpEx). Budgetlinjer grupperes efter den startmåned for regnskabsåret, der er konfigureret i Indstillinger. For eksempel, hvis regnskabsåret begynder i april, tilhører en budgetlinje dateret juni 2026 FY 2026–2027
  • Omkostningslinjer — Faktiske udgifter med dato, beskrivelse og kategori

Budget- og omkostnings­totaler rulles automatisk op til Initiative-kortets egenskaber costBudget og costActual. Når PPM-omkostningslinjer findes, markeres disse kort-felter som auto-beregnet og bliver skrivebeskyttede i kortdetaljevisningen.

Risikostyring-fane​

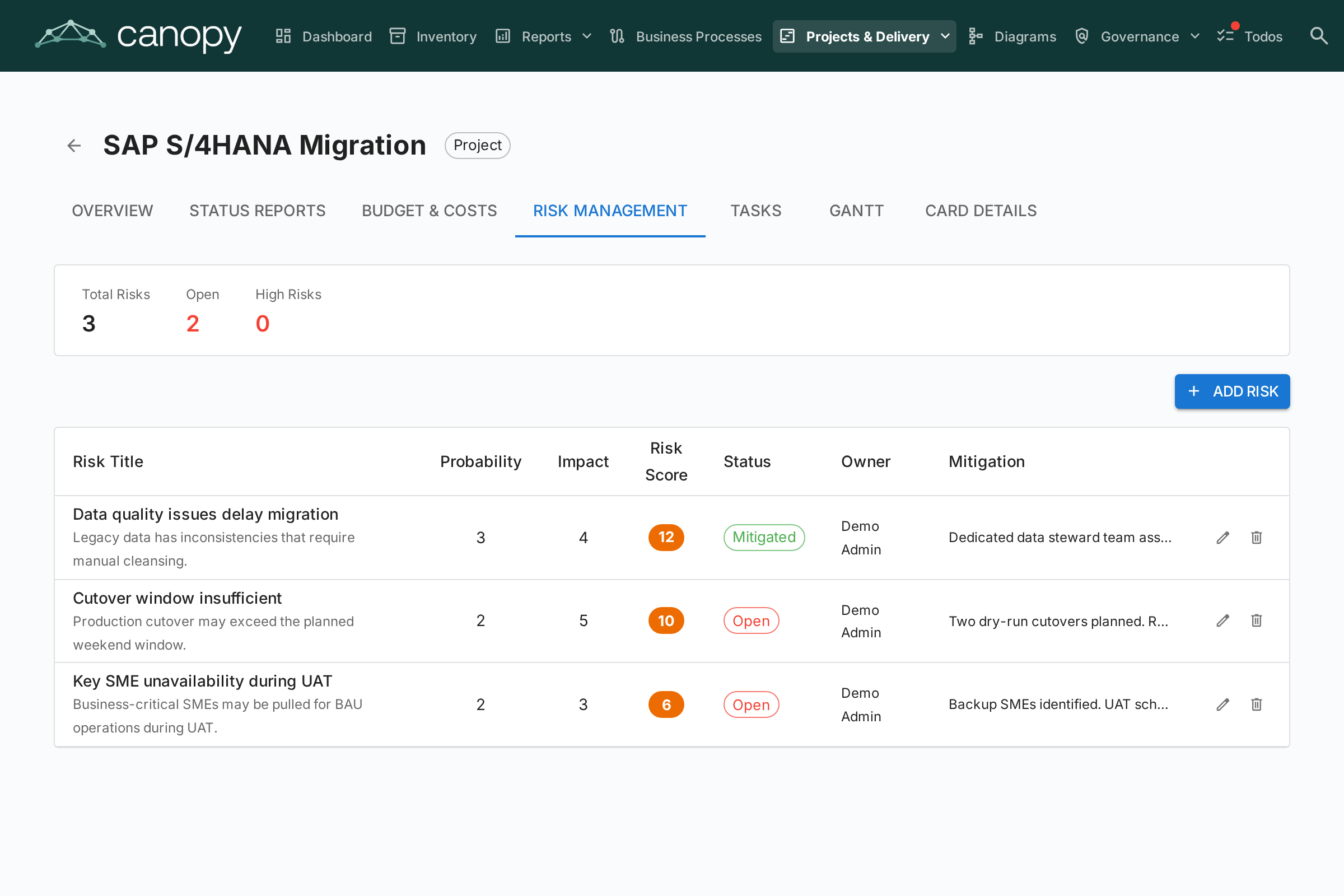

PPM Risikostyring

Risikoregistret sporer projektrisici med:

FeltBeskrivelse
TitelKort beskrivelse af risikoen
SandsynlighedSandsynlighedsscore (1–5)
VirkningVirkningsscore (1–5)
RisikoscoreAuto-beregnet som sandsynlighed × virkning
StatusOpen, Mitigating, Mitigated, Closed eller Accepted
AfhjælpningPlanlagte afhjælpningshandlinger
EjerBruger ansvarlig for at håndtere risikoen

Tasks-fane​

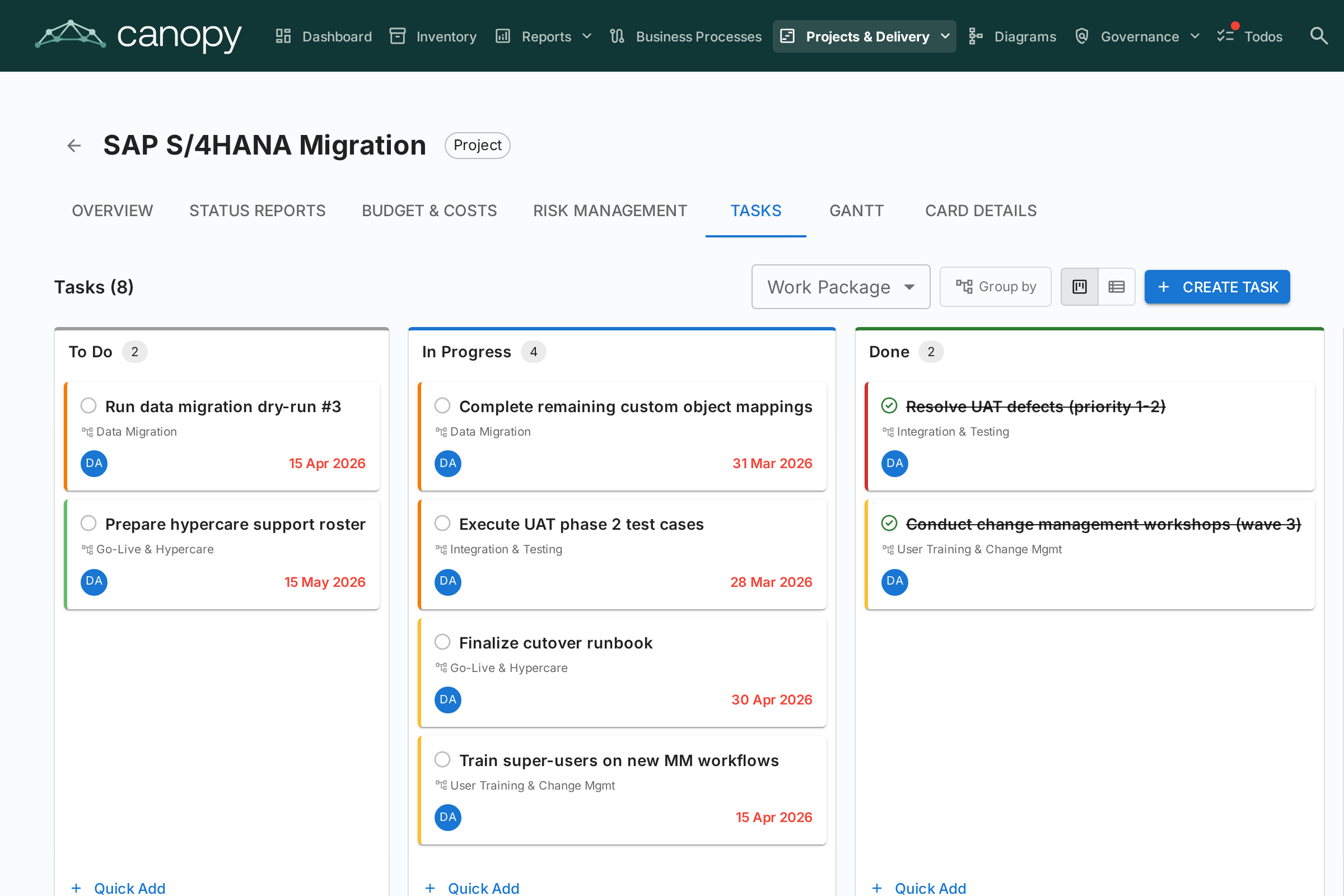

PPM Opgavetavle

Opgavestyringen understøtter både Kanban-tavle- og liste-visninger med fire status-kolonner:

  • To Do — Opgaver, der endnu ikke er startet
  • In Progress — Opgaver der aktuelt arbejdes på
  • Done — Fuldførte opgaver
  • Blocked — Opgaver der ikke kan fortsætte

Opgaver kan filtreres og grupperes efter Work Breakdown Structure (WBS)-element. Træk og slip kort mellem kolonner for at opdatere status. Hver opgave understøtter:

  • Prioritetsniveauer (Critical, High, Medium, Low)
  • Tildelt (med notifikation ved tildeling)
  • Start- og forfaldsdatoer
  • Tags til kategorisering
  • Kommentarer til diskussion

Visningsfiltre (visningstilstand, WBS-filter, gruppér-efter-skifter) vedvarer i URL'en på tværs af sideopdateringer.

Gantt-fane​

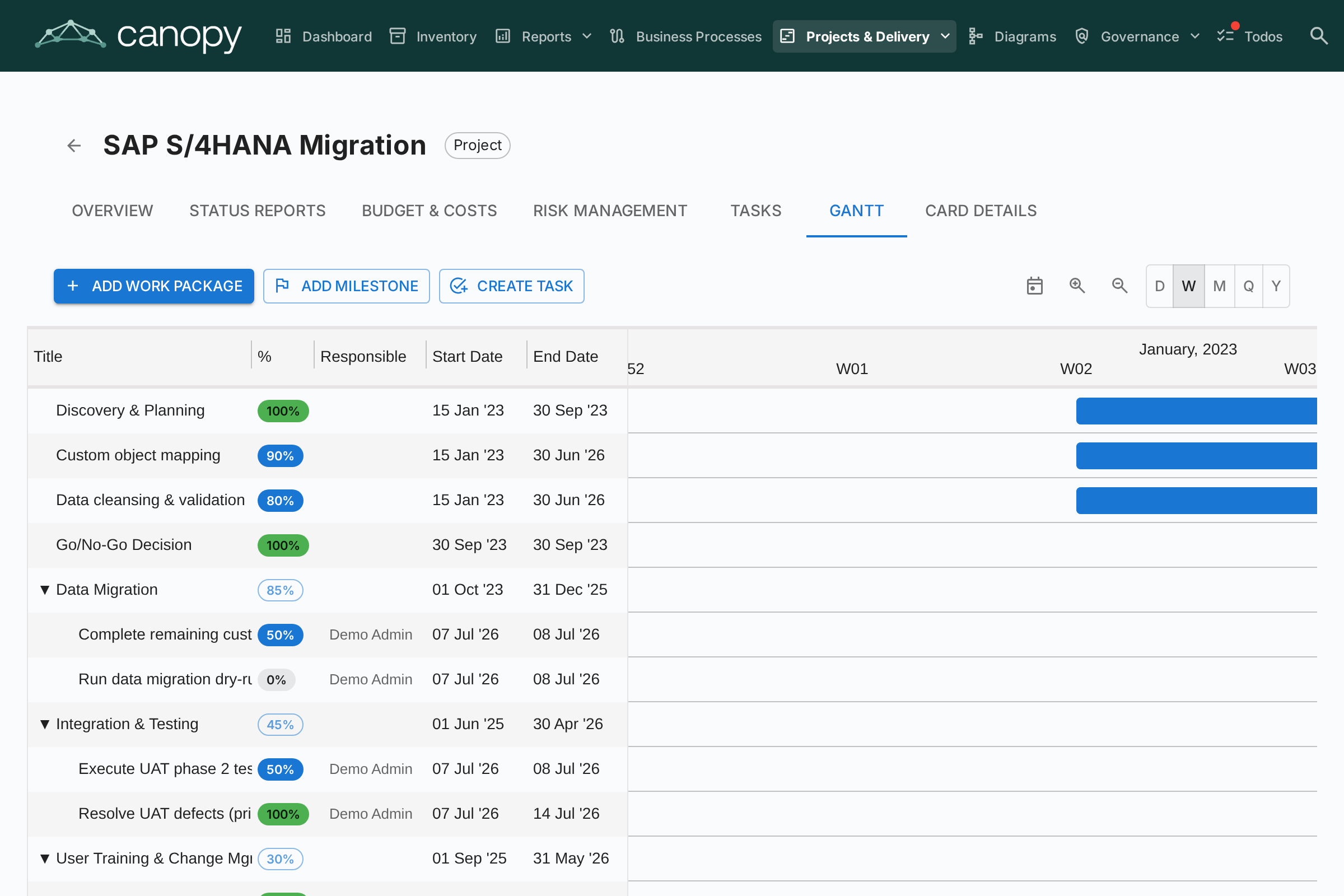

PPM Gantt-diagram

Gantt-diagrammet visualiserer projekttidslinjen med:

  • Arbejdspakker (WBS) — Hierarkiske arbejdsbrydningsstruktur-elementer med start-/slutdatoer
  • Opgaver — Individuelle opgavebjælker linket til arbejdspakker
  • Milepæle — Nøgledatoer markeret med diamant-indikatorer
  • Fremgangsbjælker — Visuel fuldførelsesprocent. Klik på procent-chippen på en opgave eller blad-arbejdspakke for at åbne en skyder, der snapper til 0%, 50% eller 100% — matchende de tre opgavetilstande (To Do, In Progress, Done). Forældre-arbejdspakker med børn viser en skrivebeskyttet chip, hvis værdi rulles automatisk op fra undertræet.
  • Kvartals-mærker — Tidslinjegitter til orientering

Interager med Gantt-diagrammet ved hjælp af:

  • Træk bjælker for at om-planlægge elementer
  • Skift størrelse af bjælkeenderne for at ændre varighed (1-dags granularitet)
  • Højreklik for kontekstmenu (rediger, tilføj opgave, markér udført, slet)
  • Today-knap for at rulle til den aktuelle dato
  • View scale-vælger — vælg mellem Day, Week, Month, Quarter og Year-skalaer; valget huskes i din browser
  • Zoom ind / Zoom ud-knapper — gå gennem de samme fem skalaer ét hak ad gangen
  • Træk prikken på højre kant af én bjælke over på prikken på venstre kant af en anden for at oprette en finish-to-start-afhængighedspil. Afhængigheder virker mellem enhver kombination af arbejdspakker og opgaver. Cyklusser afvises automatisk. Dobbeltklik på en pil for at fjerne den.

Card Details-fane​

Den sidste fane viser den fulde kortdetaljevisning, inklusive alle standardsektioner (beskrivelse, livscyklus, egenskaber, relationer, interessenter, kommentarer, historik).

Work Breakdown Structure (WBS)​

WBS'en tilbyder en hierarkisk nedbrydning af projektets scope:

  • Arbejdspakker — Logiske grupperinger af opgaver med start-/slutdatoer og fuldførelses­sporing
  • Milepæle — Betydelige hændelser eller fuldførelsespunkter
  • Hierarki — Forældre-barn-relationer mellem WBS-elementer
  • Auto-fuldførelse — Fuldførelsesprocent beregnes automatisk fra barn-opgavers udført/total-forhold, hvorefter den rulles rekursivt op gennem WBS-hierarkiet til forældre-elementer. Topniveau-fuldførelse repræsenterer det samlede initiativ-fremskridt

Kortdetalje-integration​

Når PPM er aktiveret, viser Initiative-kort en PPM-fane som den sidste fane i kortdetaljevisningen. Klikker du på denne fane, navigeres direkte til PPM Initiativ-detaljevisningen (Overview-fane). Dette giver et hurtigt indgangspunkt fra ethvert Initiative-kort til dets fulde PPM-projektside.

Omvendt viser Card Details-fanen inden i PPM Initiativ-detaljevisningen standardkortdetaljesektionerne uden PPM-fanen, hvilket undgår cirkulær navigation.

Tilladelser​

TilladelseBeskrivelse
ppm.viewSe PPM-dashboardet, Gantt-diagram og initiativrapporter. Givet til alle roller som standard
ppm.manageOpret og administrer statusrapporter, opgaver, omkostninger, risici og WBS-elementer. Givet til Admin-, BPM Admin- og Member-roller
reports.ppm_dashboardSe PPM-portefølje-dashboardet. Givet til alle roller som standard
