Zum Hauptinhalt springen

Projektportfoliomanagement (PPM)

Das PPM-Modul bietet eine vollständige Lösung für das Projektportfoliomanagement zur Verfolgung von Initiativen, Budgets, Risiken, Aufgaben und Zeitplänen. Es integriert sich direkt mit dem Kartentyp Initiative, um jedes Projekt mit Statusberichten, Kostenverfolgung und Gantt-Visualisierung anzureichern.

hinweis

Das PPM-Modul kann von einem Administrator in den Einstellungen aktiviert oder deaktiviert werden. Wenn deaktiviert, sind PPM-Navigation und -Funktionen ausgeblendet.

Portfolio-Dashboard​

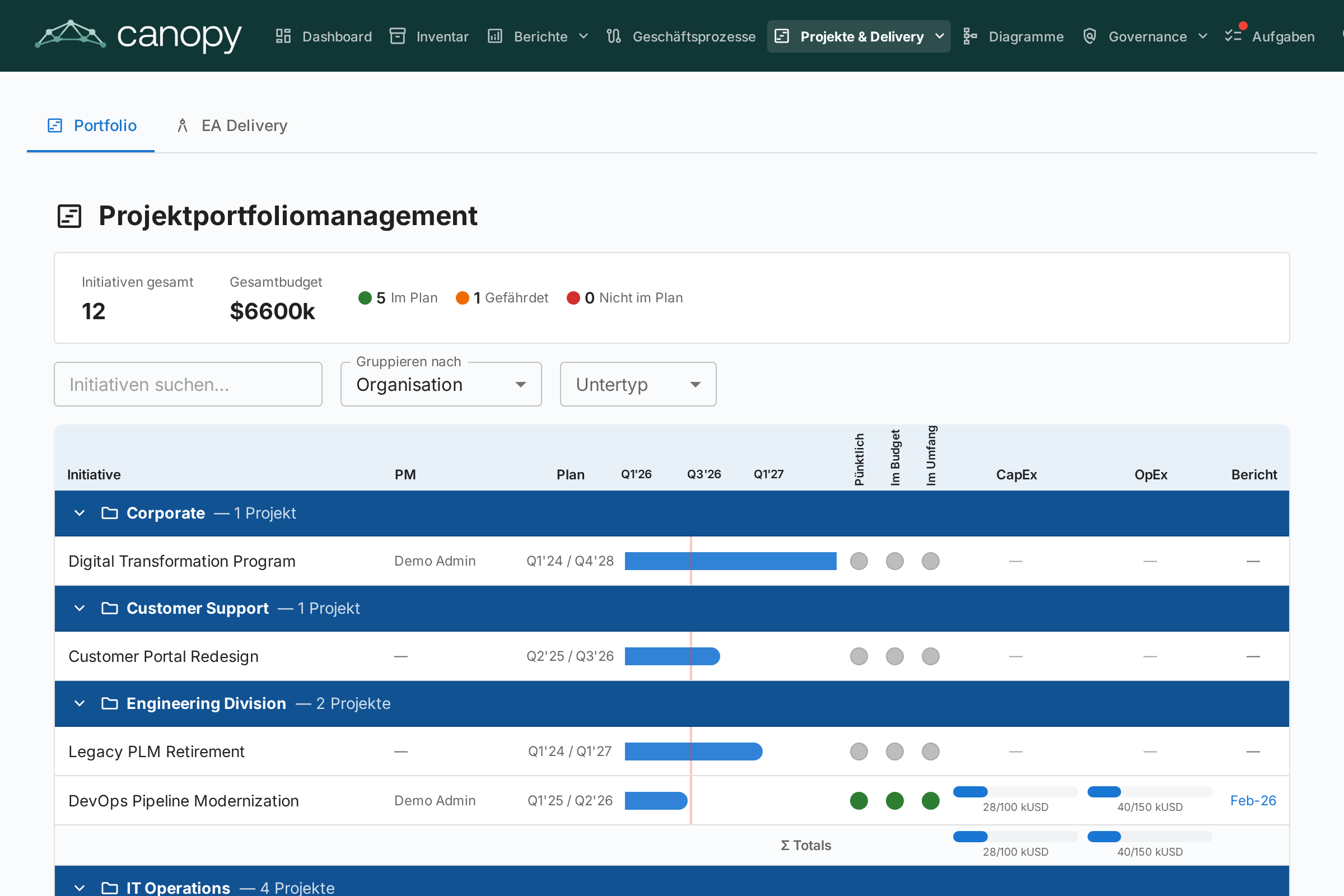

PPM Portfolio-Dashboard

Das Portfolio-Dashboard ist der Haupteinstiegspunkt für PPM. Es bietet:

  • KPI-Karten — Gesamtzahl der Initiativen, Gesamtbudget, tatsächliche Gesamtkosten und Zusammenfassungen des Gesundheitsstatus
  • Gesundheits-Kreisdiagramme — Verteilung von Zeitplan-, Kosten- und Umfangsgesundheit (Auf Kurs / Gefährdet / Abweichend)
  • Statusverteilung — Aufschlüsselung nach Initiativ-Subtyp und Status
  • Gantt-Übersicht — Zeitbalken mit Start- und Enddaten jeder Initiative und RAG-Gesundheitsindikatoren

Gruppierung und Filterung​

Verwenden Sie die Symbolleiste, um:

  • Gruppieren nach jedem verknüpften Kartentyp (z. B. Organisation, Plattform)
  • Filtern nach Subtyp (Idee, Programm, Projekt, Epic)
  • Suchen nach Initiativname

Diese Filter bleiben in der URL erhalten, sodass eine Seitenaktualisierung Ihre aktuelle Ansicht beibehält.

Initiativ-Detailansicht​

Klicken Sie auf eine Initiative, um deren Detailseite mit sieben Tabs zu öffnen:

Übersicht-Tab​

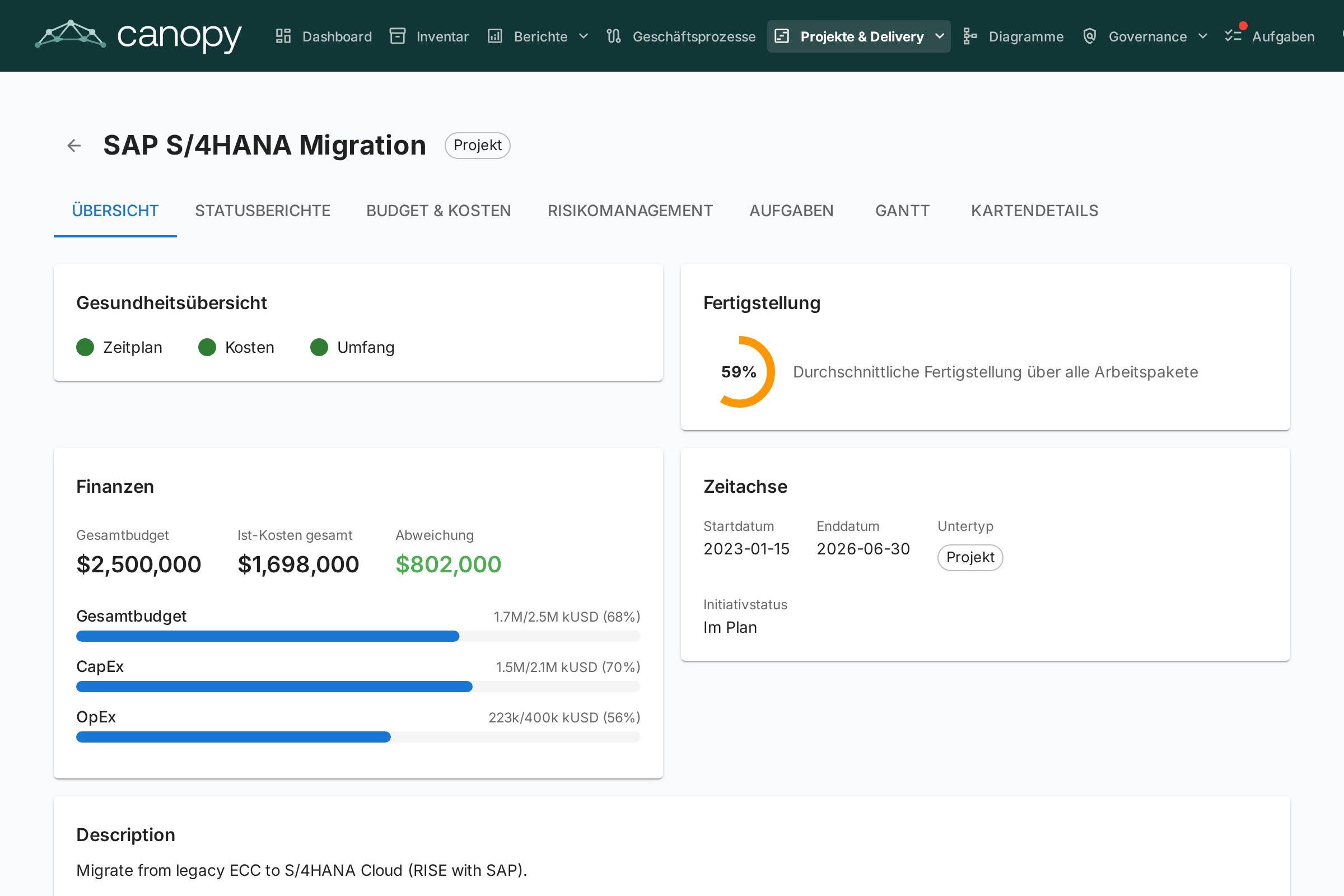

PPM Initiativ-Übersicht

Die Übersicht zeigt eine Zusammenfassung der Gesundheit und Finanzen der Initiative:

  • Gesundheitsübersicht — Zeitplan-, Kosten- und Umfangsindikatoren aus dem letzten Statusbericht
  • Budget vs. Ist — Kombinierte KPI-Karte mit Gesamtbudget und tatsächlichen Ausgaben mit Abweichung
  • Letzte Aktivität — Zusammenfassung des letzten Statusberichts

Statusberichte-Tab​

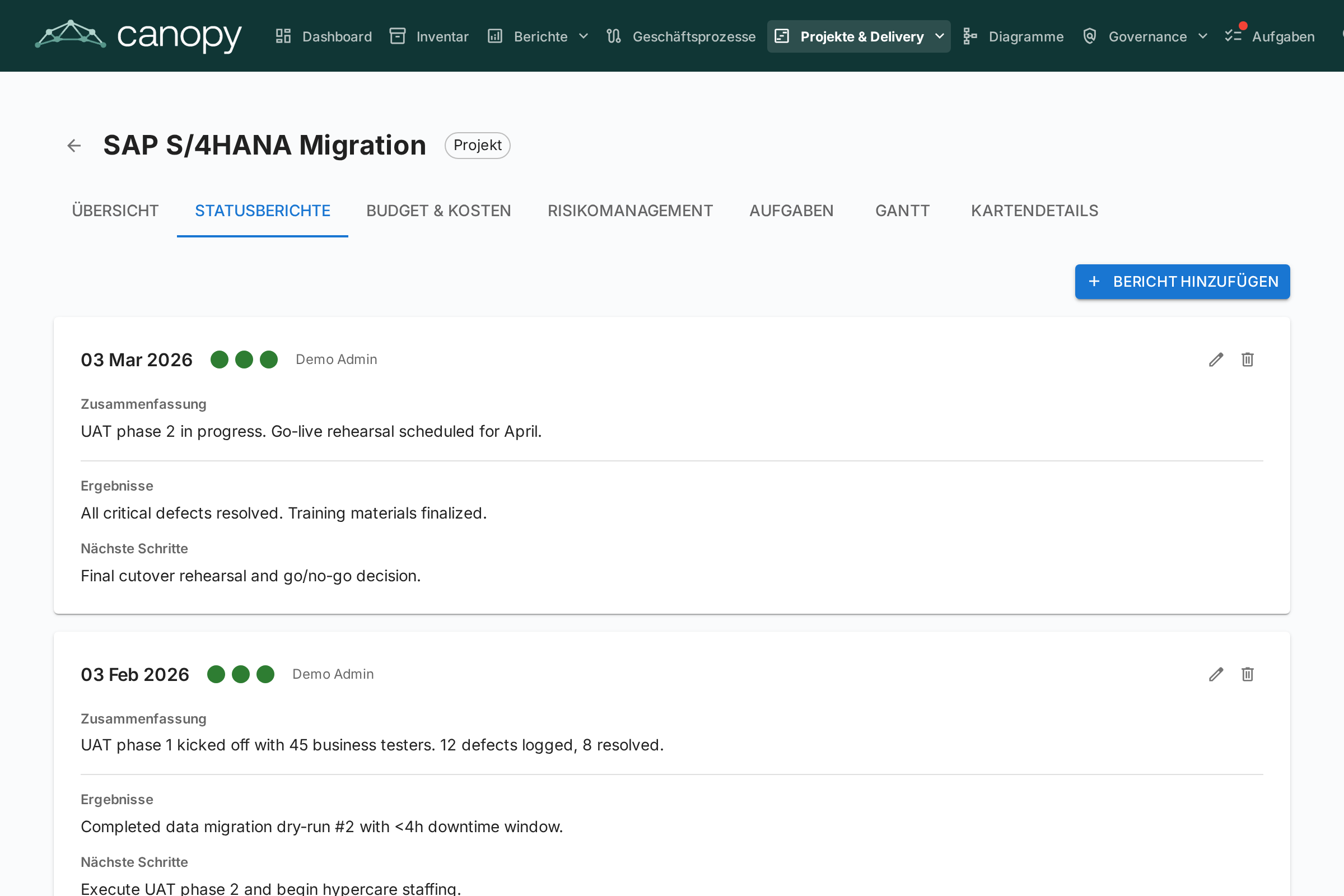

PPM Statusberichte

Monatliche Statusberichte verfolgen die Projektgesundheit über die Zeit. Jeder Bericht enthält:

FeldBeschreibung
BerichtsdatumDas Datum des Berichtszeitraums
Zeitplan-GesundheitAuf Kurs, Gefährdet oder Abweichend
Kosten-GesundheitAuf Kurs, Gefährdet oder Abweichend
Umfangs-GesundheitAuf Kurs, Gefährdet oder Abweichend
ZusammenfassungZusammenfassung des aktuellen Status
ErrungenschaftenWas in diesem Zeitraum erreicht wurde
Nächste SchritteGeplante Aktivitäten für den nächsten Zeitraum

Budget & Kosten-Tab​

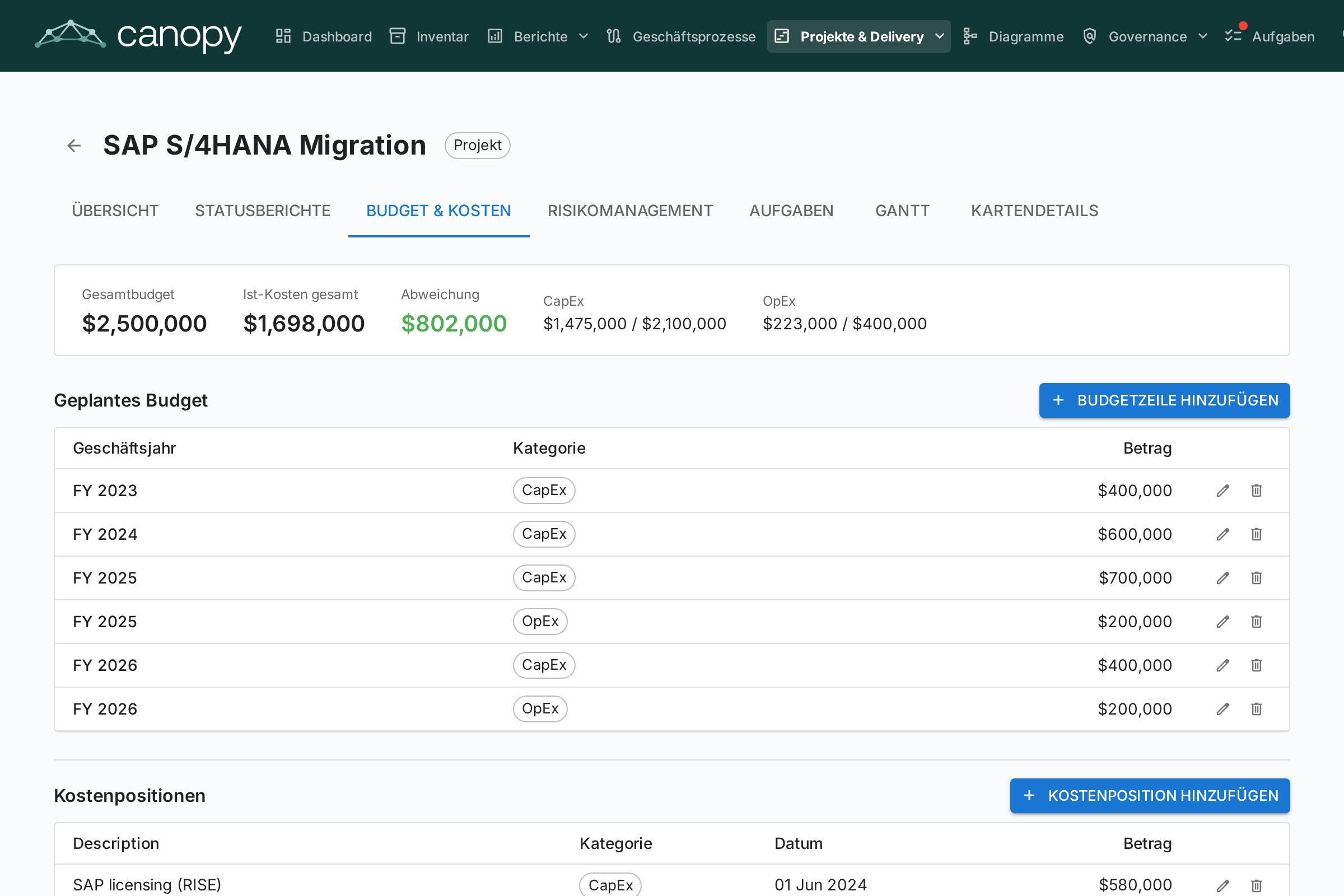

PPM Budget und Kosten

Finanzdaten verfolgen mit zwei Arten von Positionen:

  • Budgetpositionen — Geplantes Budget nach Geschäftsjahr und Kategorie (CapEx / OpEx). Budgetzeilen werden nach dem Geschäftsjahresbeginn gruppiert, der in den Einstellungen konfiguriert ist. Wenn das Geschäftsjahr beispielsweise im April beginnt, gehört eine Budgetzeile vom Juni 2026 zum GJ 2026–2027
  • Kostenpositionen — Tatsächliche Ausgaben mit Datum, Beschreibung und Kategorie

Budget- und Kostensummen werden automatisch in die costBudget- und costActual-Attribute der Initiativ-Karte hochgerechnet.

Risikomanagement-Tab​

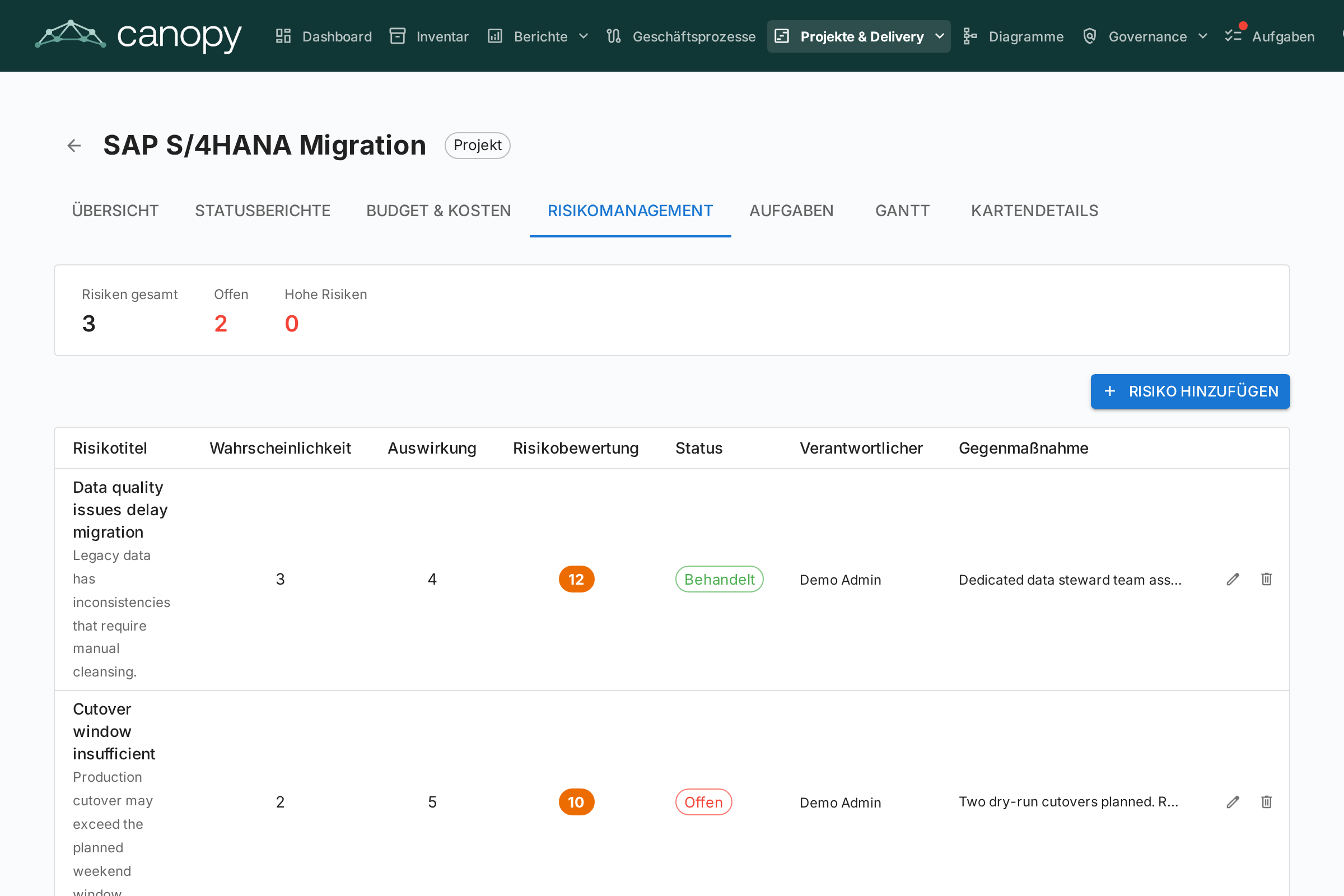

PPM Risikomanagement

Das Risikoregister verfolgt Projektrisiken mit:

FeldBeschreibung
TitelKurze Beschreibung des Risikos
WahrscheinlichkeitWahrscheinlichkeitswert (1–5)
AuswirkungAuswirkungswert (1–5)
RisikobewertungAutomatisch berechnet als Wahrscheinlichkeit x Auswirkung
StatusOffen, Mindernd, Gemindert, Geschlossen oder Akzeptiert
MinderungGeplante Minderungsmaßnahmen
VerantwortlicherBenutzer, der für die Risikoverwaltung verantwortlich ist

Aufgaben-Tab​

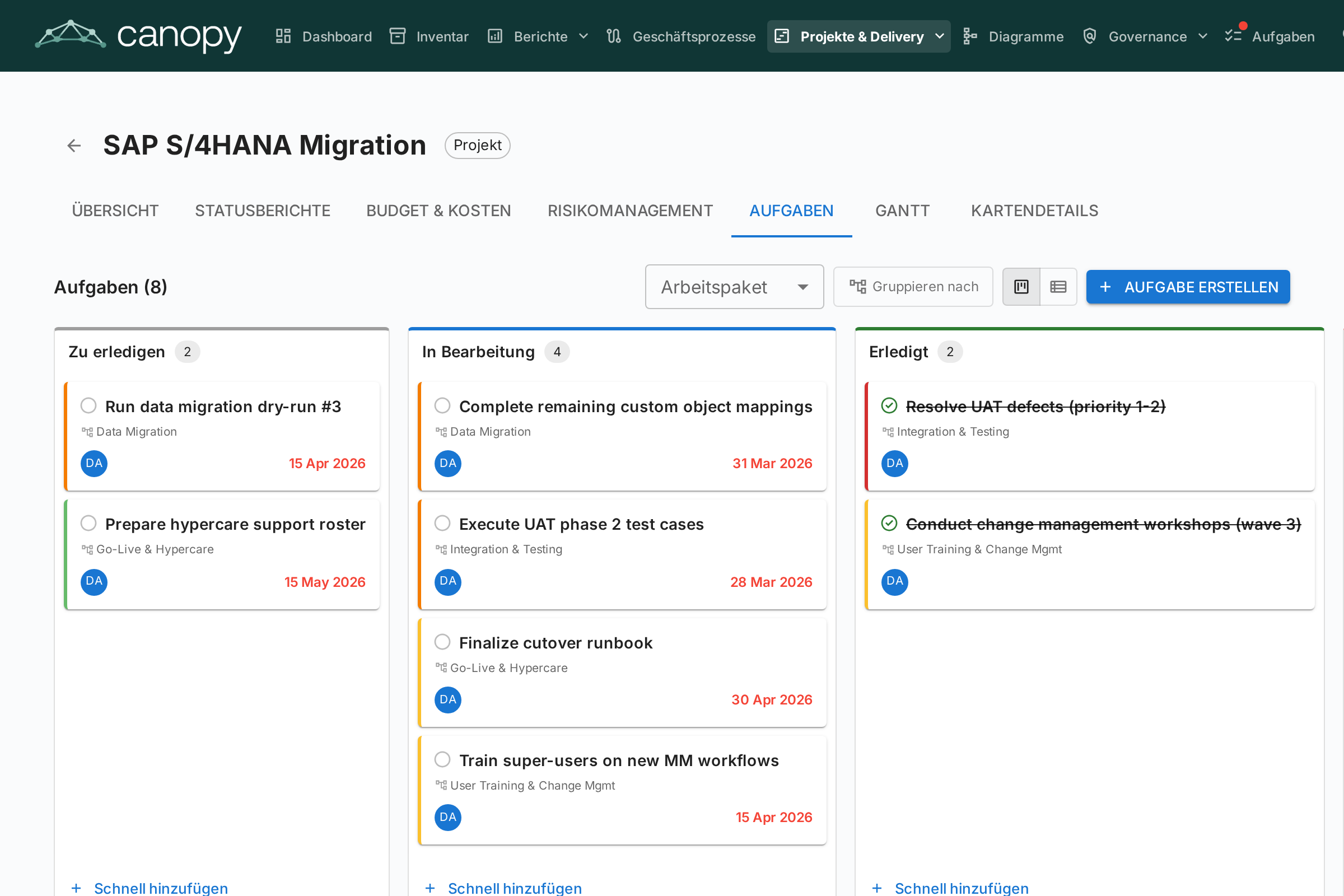

PPM Aufgaben-Board

Der Aufgabenmanager unterstützt Kanban-Board und Listen-Ansichten mit vier Statusspalten:

  • Zu erledigen — Noch nicht begonnene Aufgaben
  • In Bearbeitung — Aufgaben, an denen gerade gearbeitet wird
  • Erledigt — Abgeschlossene Aufgaben
  • Blockiert — Aufgaben, die nicht fortgesetzt werden können

Aufgaben können nach Projektstrukturplan (PSP)-Element gefiltert und gruppiert werden. Ziehen Sie Karten zwischen Spalten, um den Status zu aktualisieren.

Anzeigefilter (Ansichtsmodus, WBS-Filter, Gruppierungs-Umschalter) bleiben in der URL zwischen Seitenaktualisierungen erhalten.

Gantt-Tab​

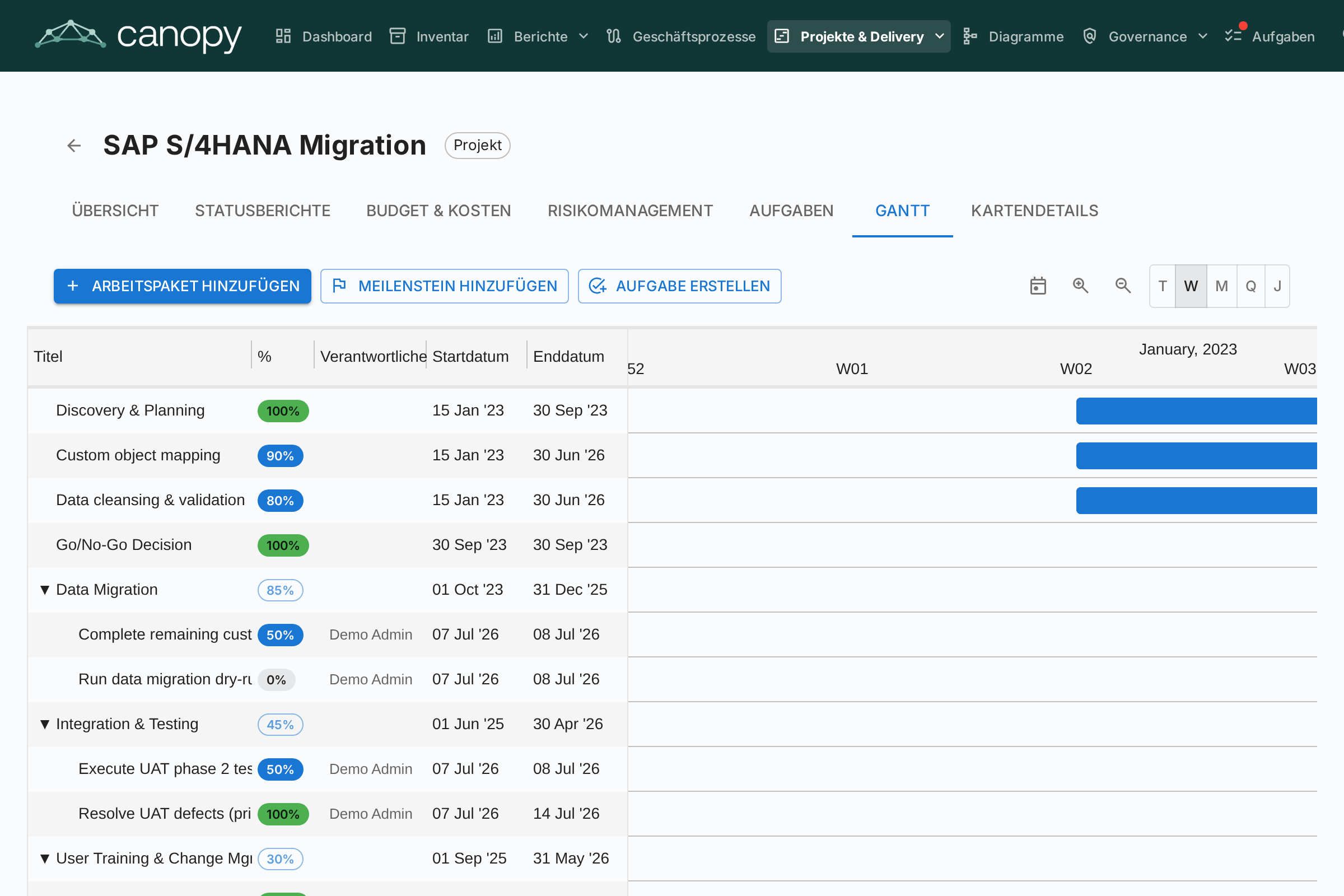

PPM Gantt-Diagramm

Das Gantt-Diagramm visualisiert den Projektzeitplan mit:

  • Arbeitspakete (WBS) — Hierarchische Projektstrukturplanelemente mit Start-/Enddaten
  • Aufgaben — Einzelne Aufgabenbalken, die mit Arbeitspaketen verknüpft sind
  • Meilensteine — Wichtige Termine, markiert mit Rautenindikatoren
  • Fortschrittsbalken — Visueller Fertigstellungsgrad. Klicken Sie auf den Prozent-Chip einer Aufgabe oder eines Blatt-Arbeitspakets, um einen Schieberegler zu öffnen, der auf 0%, 50% oder 100% einrastet — entsprechend den drei Aufgabenstatus (Zu erledigen, In Bearbeitung, Erledigt). Übergeordnete Arbeitspakete mit Unterelementen zeigen einen schreibgeschützten Chip, dessen Wert automatisch aus dem Teilbaum hochgerechnet wird.
  • Quartalstakte — Zeitraster zur Orientierung

Interaktion mit dem Gantt-Diagramm:

  • Skalenauswahl — Tag, Woche, Monat, Quartal oder Jahr; die Auswahl wird im Browser gespeichert
  • Zoom-Schaltflächen (+/−) — Schrittweises Vergrößern bzw. Verkleinern entlang derselben fünf Skalen
  • Punkte an den Balkenenden — Vom rechten Punkt eines Balkens auf den linken Punkt eines anderen ziehen, um eine Finish-to-Start-Abhängigkeit zu erstellen. Funktioniert zwischen Arbeitspaketen und Aufgaben in jeder Kombination. Zyklen werden automatisch zurückgewiesen. Pfeil doppelklicken, um ihn zu entfernen.

Kartendetails-Tab​

Der letzte Tab zeigt die vollständige Kartendetailansicht mit allen Standardabschnitten.

Projektstrukturplan (PSP / WBS)​

Der PSP bietet eine hierarchische Zerlegung des Projektumfangs:

  • Arbeitspakete — Logische Gruppierungen von Aufgaben mit Start-/Enddaten und Fortschrittsverfolgung
  • Meilensteine — Bedeutende Ereignisse oder Abschlusspunkte
  • Hierarchie — Eltern-Kind-Beziehungen zwischen PSP-Elementen
  • Auto-Fertigstellung — Der Fertigstellungsgrad wird automatisch aus dem Verhältnis erledigter/gesamter Aufgaben berechnet und dann rekursiv durch die WBS-Hierarchie bis zu den übergeordneten Elementen aufgerollt. Der Gesamtfortschritt auf oberster Ebene repräsentiert den Gesamtfortschritt der Initiative

Kartendetail-Integration​

Wenn PPM aktiviert ist, zeigen Initiativ-Karten einen PPM-Tab als letzten Tab in der Kartendetailansicht. Ein Klick auf diesen Tab navigiert direkt zur PPM-Initiativ-Detailansicht (Übersicht-Tab). Dies bietet einen schnellen Einstiegspunkt von jeder Initiativ-Karte zu ihrer vollständigen PPM-Projektseite.

Umgekehrt zeigt der Kartendetails-Tab innerhalb der PPM-Initiativ-Detailansicht die Standardabschnitte der Kartendetails ohne den PPM-Tab, um zirkuläre Navigation zu vermeiden.

Berechtigungen​

BerechtigungBeschreibung
ppm.viewPPM-Dashboard, Gantt-Diagramm und Initiativberichte anzeigen. Standardmäßig für alle Rollen gewährt
ppm.manageStatusberichte, Aufgaben, Kosten, Risiken und WBS-Elemente erstellen und verwalten. Gewährt für Admin-, BPM-Admin- und Mitglied-Rollen
reports.ppm_dashboardPPM-Portfolio-Dashboard anzeigen. Standardmäßig für alle Rollen gewährt
